Fosse septique fonctionnement : le guide concret pour votre projet de maison individuelle

16 juillet 2026
Fosse septique fonctionnement : le guide concret pour votre projet de maison individuelle

Quand on lance la construction d’une maison individuelle hors tout-à-l’égout, l’assainissement non collectif s’invite très vite dans les discussions. Et franchement, bien saisir le fonctionnement d’une fosse septique aide à éviter pas mal de surprises sur le planning et le budget. Parce que ce n’est pas juste une cuve qu’on enterre et qu’on oublie : ça touche au terrassement, à l’implantation de la maison, à l’étude de sol et même à la façon dont on coordonne les corps de métier. En tant que courtier en travaux, je vois régulièrement des clients qui découvrent l’importance de ce système une fois le permis déposé. Mieux vaut en parler tôt.

Le principe de base aujourd’hui

On parle encore souvent de « fosse septique », mais pour les constructions neuves depuis une bonne dizaine d’années, c’est la fosse toutes eaux qui s’impose. Elle reçoit l’ensemble des eaux usées de la maison : WC, cuisine, salles de bain, lave-linge. Plus question de séparer strictement les eaux-vannes comme dans les anciennes installations. L’objectif reste le même : séparer les matières solides des liquides, laisser les bactéries naturelles faire une partie du travail, et renvoyer une eau clarifiée vers un traitement complémentaire dans le sol. C’est un prétraitement, pas un traitement complet. Le vrai épuration se passe après, grâce au dispositif d’épandage ou équivalent.

Comment ça marche étape par étape dans la cuve

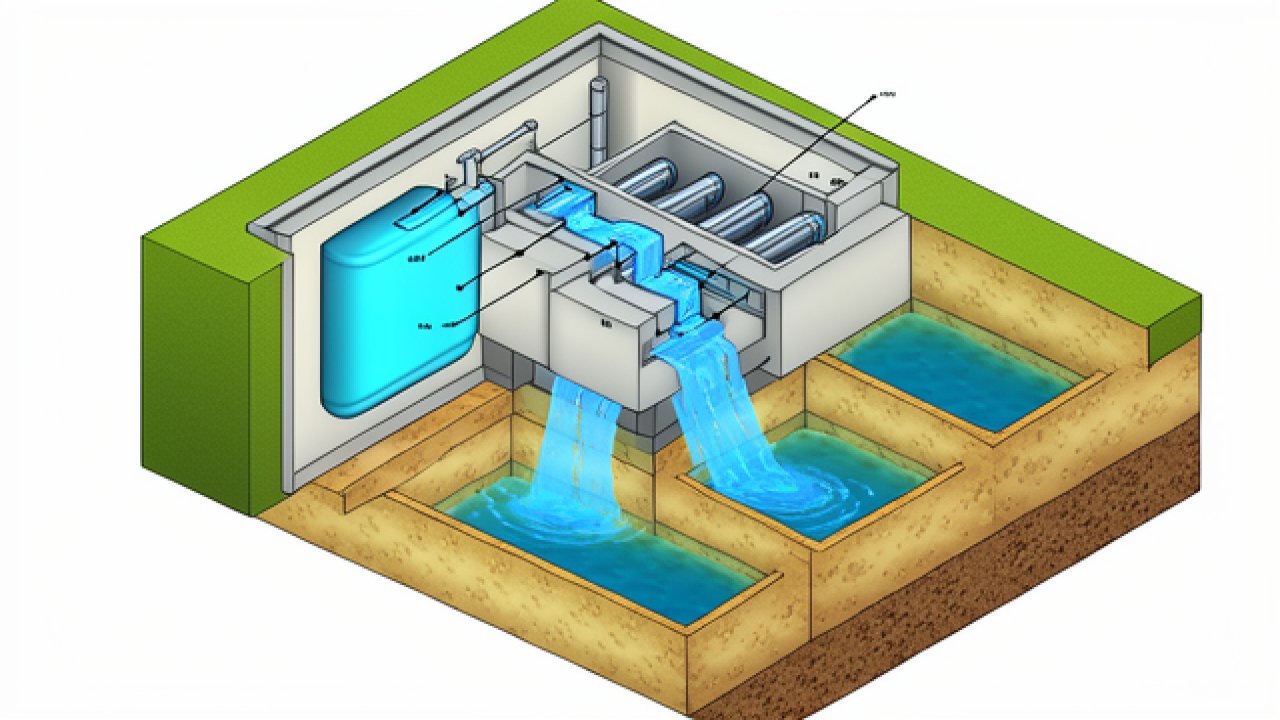

Les eaux usées arrivent par les canalisations dans la cuve, en béton armé ou plus souvent en polyéthylène sur les chantiers récents pour gagner du temps et du poids. Les particules les plus lourdes tombent au fond et forment une couche de boues. Les graisses et les matières plus légères remontent en surface et créent une écume. Entre les deux, l’eau commence à se décanter. Des bactéries anaérobies – celles qui n’ont pas besoin d’oxygène – décomposent lentement une partie de la matière organique. Ce processus produit des gaz qu’il faut absolument évacuer par une ventilation bien dimensionnée, sinon on risque des odeurs ou des dysfonctionnements. Un préfiltre à la sortie retient les dernières particules en suspension. L’eau qui sort est donc déjà bien plus claire qu’à l’entrée, mais elle n’est pas encore potable ni directement rejetable. Le temps de séjour dans la cuve doit être suffisant, généralement plusieurs jours, pour que la séparation et la biodégradation se fassent correctement.

Où part l’eau prétraitée et que deviennent les boues ?

L’eau clarifiée ne stagne pas. Elle s’écoule en continu vers le dispositif secondaire : tranchées d’épandage, lit de sable, tertre d’infiltration ou filtre compact selon la nature du terrain. C’est là que le sol finit le travail grâce à ses propres bactéries et à la filtration physique. Le « trop-plein » dont on entend parfois parler n’est donc pas un débordement incontrôlé ; c’est simplement la sortie conçue pour évacuer l’effluent vers ce traitement complémentaire.

Les boues, elles, restent au fond et s’accumulent progressivement. Quand elles atteignent environ la moitié du volume utile de la cuve, il faut intervenir. Un vidangeur agréé par le préfet vient avec son camion-citerne, pompe l’ensemble (boues + écume + liquide) et l’emmène vers une station d’épuration autorisée. Les excréments et résidus ne finissent donc pas dans la nature : ils sont traités plus loin, de façon contrôlée. C’est obligatoire et c’est ce qui permet au système de rester efficace sur la durée.

L’entretien indispensable au quotidien

Le système est conçu pour être assez autonome, mais il n’aime pas les agressions. Évitez de balancer lingettes, huiles de friture en grande quantité ou produits d’entretien trop violents qui déciment les bactéries utiles. Surveiller de temps en temps les regards de visite permet de repérer un niveau anormal ou un début de colmatage. La vraie intervention reste la vidange professionnelle, en moyenne tous les trois à quatre ans selon le volume de la cuve, le nombre d’occupants et l’usage. On la déclenche quand les boues approchent les 50 % du volume. Comptez entre 150 et 300 euros environ pour l’opération. Un bac dégraisseur en amont, quand il existe, se nettoie plus régulièrement, tous les trois à six mois. Bien entretenu, l’ensemble peut durer vingt à quarante ans selon les matériaux et la qualité du sol.

Ce que ça change concrètement sur un chantier de construction neuve

C’est là que tout se joue pour un courtier en travaux. Dès l’achat du terrain ou l’esquisse du projet, il faut intégrer l’assainissement non collectif. Une étude de perméabilité ou hydrogéologique est souvent nécessaire pour choisir le bon dispositif secondaire et dimensionner correctement l’épandage. La cuve et les tranchées occupent de la place – parfois 50 à 200 m² ou plus selon la configuration – et il faut les positionner intelligemment par rapport à la maison, aux accès véhicules et aux futures plantations.

Pendant le gros-oeuvre et le terrassement, ces travaux s’enchaînent avec les fondations et les réseaux. Mieux vaut tout coordonner avec le terrassier et le maçon pour éviter les allers-retours inutiles. Côté budget, une installation complète fosse toutes eaux avec épandage classique tourne généralement entre 3 500 et 8 000 euros en 2025-2026, pose comprise. Ça monte plus vite sur terrain argileux, en pente ou de petite surface, où l’on passe parfois sur un filtre compact ou une micro-station. Je passe du temps à faire chiffrer plusieurs entreprises qualifiées et à vérifier qu’elles maîtrisent bien les prescriptions SPANC et la norme DTU 64.1 en vigueur.

Les erreurs qui reviennent souvent sur les chantiers

Ne jamais raccorder les eaux de pluie à la fosse : ça la surcharge, la dilue et accélère le colmatage. Éviter les arbres à racines profondes à moins de cinq mètres. Ne pas faire rouler des engins lourds au-dessus une fois le système en place. Bien ventiler dès la conception. Et surtout, faire contrôler l’installation par le SPANC une fois terminée : c’est obligatoire, ça sécurise la conformité et ça facilite la revente plus tard. Un système mal posé ou sous-dimensionné peut vite devenir un cauchemar financier et administratif.

Bref, le fonctionnement d’une fosse septique n’a rien de sorcier quand on le décompose comme ça. Mais dans un projet de construction de maison individuelle, c’est un maillon qui mérite d’être pensé dès le départ. Ça évite les surprises en cours de chantier, ça rentre proprement dans le budget global et ça donne un système fiable pour les années à venir. Si vous êtes en train de réfléchir à votre terrain ou que le projet avance, on peut en parler tranquillement : je vous aide à trouver les bons interlocuteurs et à faire les choix qui collent vraiment à votre situation.
