Épandage fosse septique : fonctionnement, normes et budget pour une maison individuelle

9 juillet 2026
Épandage fosse septique : fonctionnement, normes et budget pour une maison individuelle

Quand on construit une maison individuelle en dehors du tout-à-l’égout, l’assainissement non collectif s’impose comme un passage obligé. Parmi les solutions les plus répandues, il y a la fosse toutes eaux associée à un système d’épandage. Beaucoup disent encore « fosse septique » par habitude, mais la réglementation a tranché depuis longtemps : seules les fosses toutes eaux sont autorisées pour les installations neuves. L’épandage, lui, vient compléter le travail en laissant le sol finir l’épuration. C’est simple en apparence, mais il y a pas mal de détails techniques et réglementaires à maîtriser si on veut que ça passe les contrôles du premier coup et que ça dure.

Qu’est-ce que l’épandage d’une fosse septique concrètement ?

On parle d’épandage fosse septique, mais on devrait plutôt dire « épandage pour fosse toutes eaux ». La vieille fosse septique qui ne traitait que les eaux vannes a disparu des chantiers neufs. Aujourd’hui la fosse toutes eaux récupère l’intégralité des eaux usées de la maison : toilettes, douches, éviers, lave-linge. À l’intérieur, les matières solides décantent au fond, les graisses remontent en surface, et l’eau « pré-traitée » repart vers le dispositif d’épandage.

L’épandage, c’est le réseau de tranchées (ou parfois un lit plus large) enterré qui disperse ces eaux dans le sol. Le sol devient alors le vrai filtre : les bactéries présentes dans la terre finissent le travail d’épuration avant que l’eau ne s’infiltre plus profondément. C’est un système passif, sans électricité, qui marche bien quand le terrain s’y prête.

Comment fonctionne un champ d’épandage avec une fosse toutes eaux ?

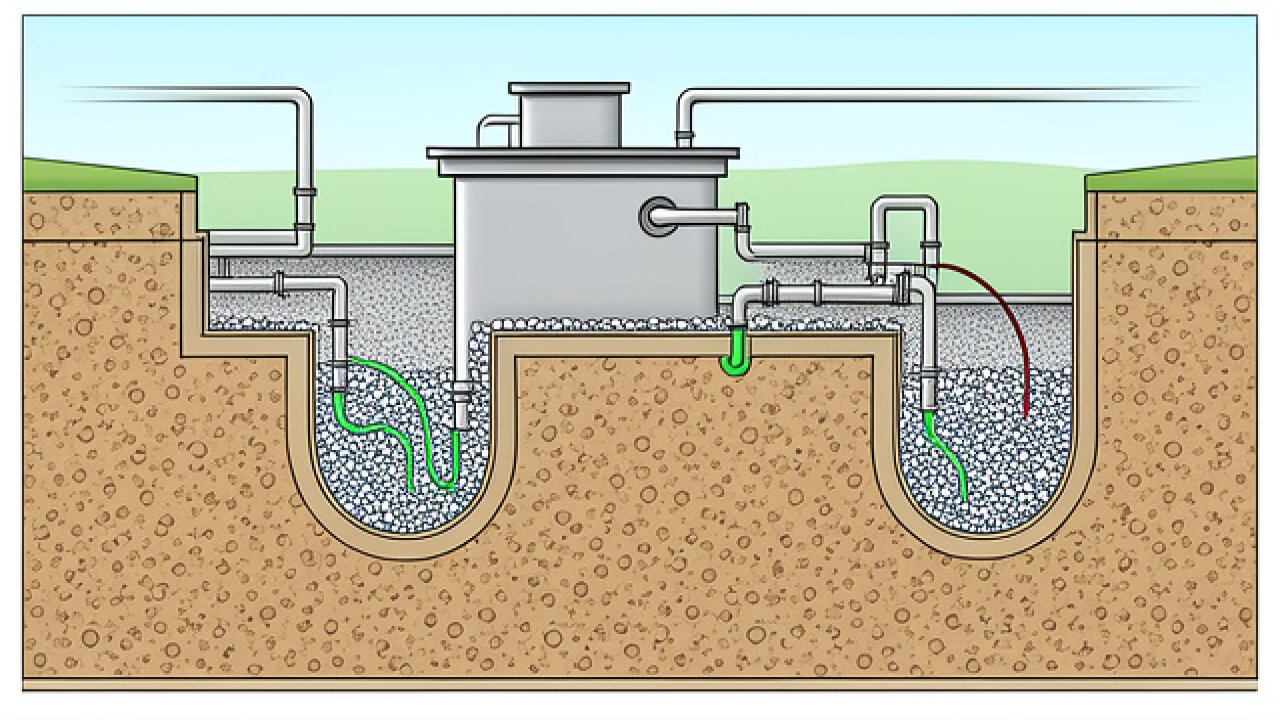

Les eaux sortent de la fosse par un préfiltre qui retient les dernières particules solides. Elles arrivent ensuite dans des tuyaux rigides perforés posés au fond de tranchées. Ces tranchées font généralement 50 à 70 cm de large et sont remplies de gravier sur 20 à 30 cm d’épaisseur. La profondeur d’installation se situe souvent entre 60 et 80 cm.

L’eau s’écoule lentement, traverse le gravier, puis s’infiltre dans le sol en place. Là, les micro-organismes aérobies présents dans la terre continuent l’épuration. C’est pour ça qu’on parle de « traitement par le sol ». Le système est dimensionné pour que l’infiltration se fasse sans saturation et sans remontée en surface.

Le hic, c’est que tout repose sur la perméabilité du terrain. Un sol trop argileux, compacté ou avec une nappe phréatique trop proche, et ça coince. D’où l’obligation d’une étude de sol sérieuse avant de valider le projet.

Les normes et la réglementation en vigueur pour l’épandage

Toute installation d’assainissement non collectif passe obligatoirement par le SPANC de la commune (ou du groupement de communes). Pour une construction neuve, il faut obtenir une attestation de conformité du projet avant même de déposer le permis de construire. Le SPANC contrôle ensuite la réalisation des travaux avant remblaiement.

Les distances de sécurité sont strictes : minimum 5 mètres de l’habitation, 35 mètres d’un captage d’eau potable, et quelques mètres des limites de propriété. L’épandage ne doit jamais se trouver sous une zone de circulation, de stationnement ou de construction future.

Côté technique, c’est la norme NF DTU 64.1 qui donne les règles de l’art pour les filières traditionnelles. L’arrêté du 7 septembre 2009 (modifié) encadre l’ensemble des prescriptions pour les installations de moins de 20 équivalents-habitants. Rien ne s’improvise : tout doit être validé et tracé.

Quelle longueur d’épandage prévoir selon la taille de la maison ?

Le dimensionnement dépend du nombre de pièces principales et de la perméabilité du sol. Voici les ordres de grandeur issus de la NF DTU 64.1 pour une maison jusqu’à 5 pièces principales :

  • Sol moyennement perméable (30 à 50 mm/h) : environ 50 mètres linéaires de tranchées
  • Sol plus perméable (50 à 200 mm/h) : environ 45 mètres linéaires
  • Sol très perméable (sableux, > 200 mm/h) : plutôt un lit d’épandage d’une trentaine de mètres carrés

Au-delà de 5 pièces, on ajoute des longueurs ou des surfaces proportionnelles. Mais ces chiffres restent indicatifs. Seul un test de perméabilité réalisé sur place (méthode Porchet ou équivalente) permet de dimensionner précisément. Sans cette étude, on risque soit un système qui colmate prématurément, soit des travaux inutiles et coûteux.

C’est exactement le genre de point qu’on creuse avec les clients dès la phase d’avant-projet. Mieux vaut trancher tôt que de devoir tout reprendre une fois les fondations coulées.

Combien coûte une installation d’épandage fosse septique aujourd’hui ?

Les prix varient fortement selon la région, l’accessibilité du terrain, la nature du sol et la taille de l’installation. Pour une maison classique de 4 à 6 équivalents-habitants avec tranchées d’épandage, on observe généralement des devis entre 4 000 et 9 000 euros tout compris (fournitures + pose).

Ça inclut la fosse toutes eaux, les matériaux d’épandage (tuyaux, gravier, géotextile), le terrassement et la main-d’œuvre. Si le sol impose un filtre à sable ou un tertre d’infiltration, la note monte. L’étude de sol préalable tourne entre 200 et 700 euros, et les passages du SPANC représentent quelques centaines d’euros au total.

Dans un projet de construction neuve, ce poste s’intègre au budget gros-œuvre et réseaux. Le terrassement pour la fosse et les tranchées se fait souvent en même temps que les fondations ou les évacuations, ce qui limite un peu les allers-retours de pelle. Comme toujours, plusieurs devis comparés avec des entreprises habituées à l’ANC restent la meilleure protection contre les mauvaises surprises.

Intégrer l’épandage dans le planning d’une construction neuve

Dès l’étude de faisabilité ou l’achat du terrain, on vérifie si le raccordement collectif est possible. Sinon, l’ANC entre dans le dossier de permis de construire via un plan de masse précis et l’attestation SPANC. L’emplacement de la fosse et de l’épandage doit être pensé avec la topographie : l’idéal reste un écoulement gravitaire, sans pompe de relevage.

Sur le chantier, les travaux d’assainissement interviennent généralement après le décapage des terres végétales mais avant ou en parallèle des fondations. Une fois posé, la zone d’épandage doit rester protégée : pas de passage d’engins lourds, pas de stockage de matériaux, et plus tard ni parking ni annexe dessus. On prévoit souvent un marquage clair ou une petite clôture temporaire pour éviter les accidents.

Avantages et limites de ce système dans un projet de maison

L’épandage présente de vrais atouts : traitement naturel, aucune consommation électrique, coût d’entretien faible et durée de vie longue quand tout est bien fait. Sur un terrain rural ou péri-urbain avec un sol perméable et assez d’espace, c’est souvent la solution la plus simple et la plus économique sur le long terme.

En revanche, il demande de la surface (parfois plusieurs centaines de mètres carrés au total) et un sol qui « boit » correctement. Sur terrain argileux, pentu, rocheux ou avec nappe haute, mieux vaut orienter le client vers une micro-station d’épuration ou un filtre compact. Ces systèmes sont plus compacts mais nécessitent de l’électricité et un peu plus de suivi.

L’entretien sur le long terme : anticiper dès la construction

Une fois la maison habitée, la fosse toutes eaux se vide tous les 4 ans environ, ou quand les boues atteignent la moitié du volume utile. C’est une entreprise agréée qui intervient, et il faut conserver précieusement les attestations. Le SPANC réalise des contrôles périodiques (tous les 4 à 10 ans selon les communes) et demande ces justificatifs.

Pendant les travaux, on insiste toujours sur la qualité du remblai et la protection de la zone d’épandage. Un sol compacté par des engins ou des matériaux stockés dessus perd de sa capacité d’infiltration et peut poser problème dès les premières années.

Pourquoi faire appel à un courtier en travaux pour ce type de dossier

Dans un projet de maison individuelle, l’assainissement est l’un de ces postes où les approximations finissent par coûter cher en temps et en argent. Un courtier qui connaît bien le terrain aide à choisir le bon système dès le départ, met en relation avec des terrassiers et installateurs ANC expérimentés, et compare les devis de façon objective (ce qui est inclus, ce qui ne l’est pas, la qualité des matériaux, les délais).

Il coordonne aussi avec les autres lots : maçonnerie, plomberie, terrassement. L’objectif reste simple : que l’installation passe les contrôles SPANC sans encombre, que le planning tienne, et que le client n’ait pas de mauvaise surprise au moment de la réception ou, plus tard, lors d’une revente (le diagnostic assainissement est obligatoire et doit dater de moins de trois ans).

Si vous êtes en train de monter votre projet et que la question de l’assainissement commence à vous trotter dans la tête, mieux vaut en parler tôt. Un bon dimensionnement et des partenaires fiables dès le début, c’est la meilleure façon d’avancer sereinement sur ce chapitre-là.
